厨房施工工地质检指南:关键环节逐一查
2025-08-15 17:02:25 来源:生活家装饰 查看人数:84
厨房施工涉及水、电、火等多重安全隐患,质检需从隐蔽工程到表面工艺全面把关,每个环节都不能掉以轻心。
水路改造:防漏是核心

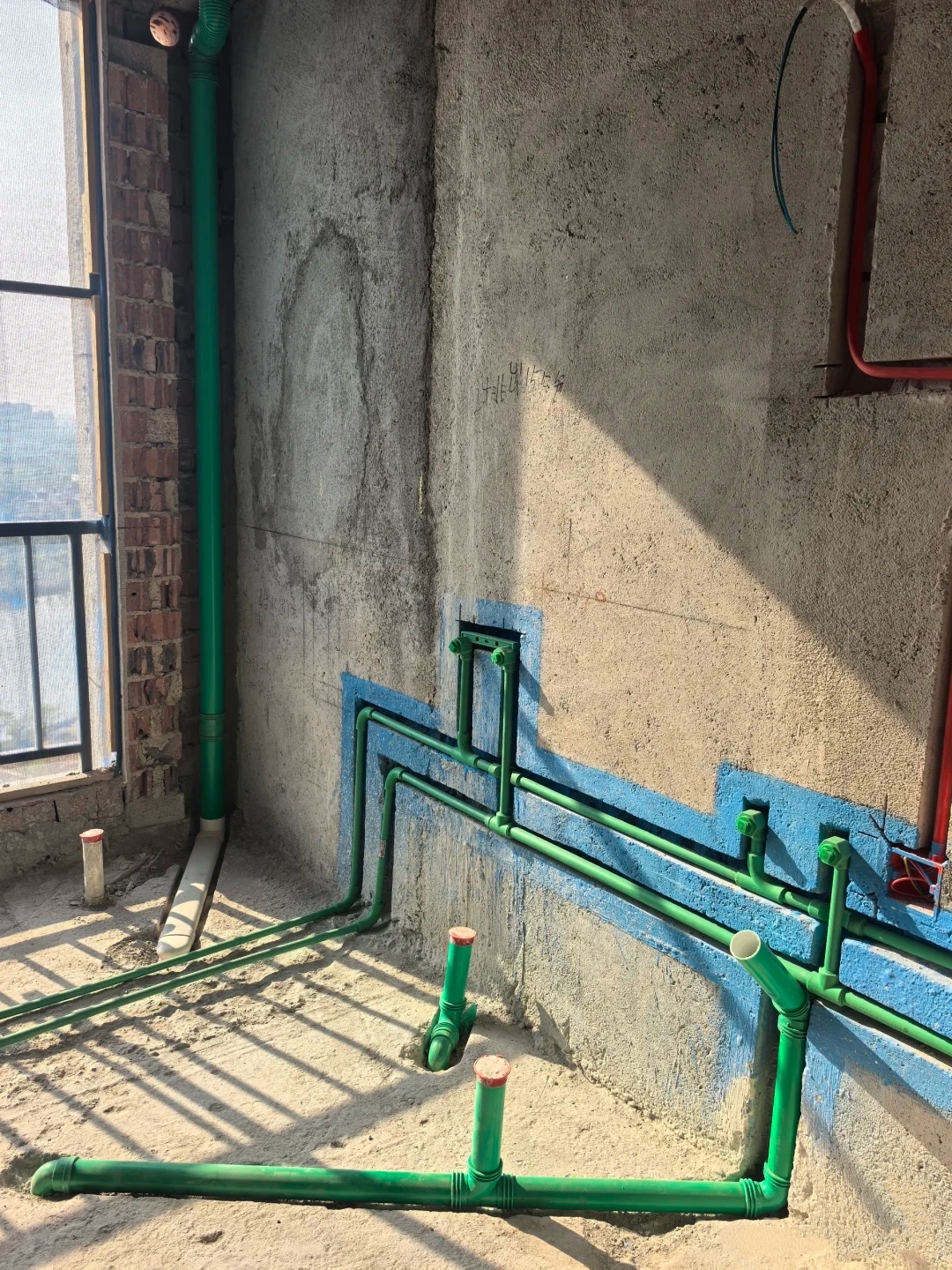

管道材质与连接:检查水管是否为正规品牌的 PPR 管,管壁厚度≥2.8mm;热熔连接部位需光滑无毛刺,接口处与管道轴线保持垂直,晃动时无松动感。
压力测试:水路改造后必须做打压试验,压力升至 0.8MPa(约 8 公斤),30 分钟内压力下降不超过 0.05MPa 为合格,同时逐个检查接口、阀门是否渗漏。
走向与固定:水管走顶不走地,热水管需包保温棉;管卡间距≤60cm,转弯处 30cm 内必须有固定点,避免水流冲击导致管道移位。
电路改造:安全是底线
电线规格与分路:照明、插座用 2.5 平方铜线,冰箱、油烟机等大功率电器需单独走 4 平方铜线;分路清晰,厨房至少设 2-3 个独立回路,空开容量匹配(一般 20A-32A)。
插座安装:所有插座需带防溅盒,离地高度≥1.3m,间距≥30cm;嵌入式电器(如烤箱、洗碗机)预留插座位置需与橱柜设计匹配,避免被遮挡。
接地与绝缘:用万用表检测地线是否连通,绝缘电阻≥0.5MΩ;电线穿管时无接头,管内导线总截面积不超过管内截面积的 40%。
墙面与地面:基础要扎实
瓷砖铺贴:用 2m 靠尺检查墙面平整度,误差≤3mm;空鼓率≤5%,且主要受力部位(如阳角、插座周边)不允许空鼓。地砖需做排水坡度(1%-2%),地漏处最低,泼水测试排水顺畅无积水。
防水工程:墙面防水高度≥1.8m,淋浴区隔壁是卧室或客厅时,需整面墙做防水;闭水试验至少 24 小时,楼下无渗漏才算合格。
基层处理:贴砖前墙面需拉毛或刷界面剂,混凝土墙面需凿毛处理,避免后期瓷砖脱落。
橱柜安装:细节见品质
柜体固定:吊柜与墙体连接需用膨胀螺丝(不少于 2 个 / 组),柜体垂直度误差≤2mm,相邻柜体间隙≤1mm;地柜与地面缝隙用硅胶密封,避免蟑螂滋生。
台面安装:石英石台面拼接处无明显接缝,弧度自然;台下盆与台面密封严密,边缘打胶均匀无气泡,试水无渗漏。
五金配件:铰链开关顺畅无异响,可承重 3kg 以上;抽屉滑轨推拉平稳,关闭时带缓冲功能,无回弹现象。
其他关键项
烟道处理:油烟机排烟管与公共烟道连接处需装止逆阀,缝隙用防火泥密封;管道长度≤2m,转弯不超过 2 个,避免排烟阻力过大。
门窗洞口:门洞尺寸与门框匹配,预留瓷砖厚度(一般 5-8mm);窗户密封胶平整无开裂,关闭后无透风。
质检时最好随身携带卷尺、靠尺、空鼓锤、万用表等工具,每个环节合格后再签字确认,避免后期返工麻烦。对于隐蔽工程,建议留存影像资料,为售后维修提供依据。
